2018年5月の地域冷暖房施設(DHC)工事の進捗について、お知らせします。
■横浜市新市庁舎本体工事は、逆打工法が採用されており2F床の工事が進められております。
DHC側工事としては、工事中の2階の三角エコボイド部分のスリーブ工事を実施しました。

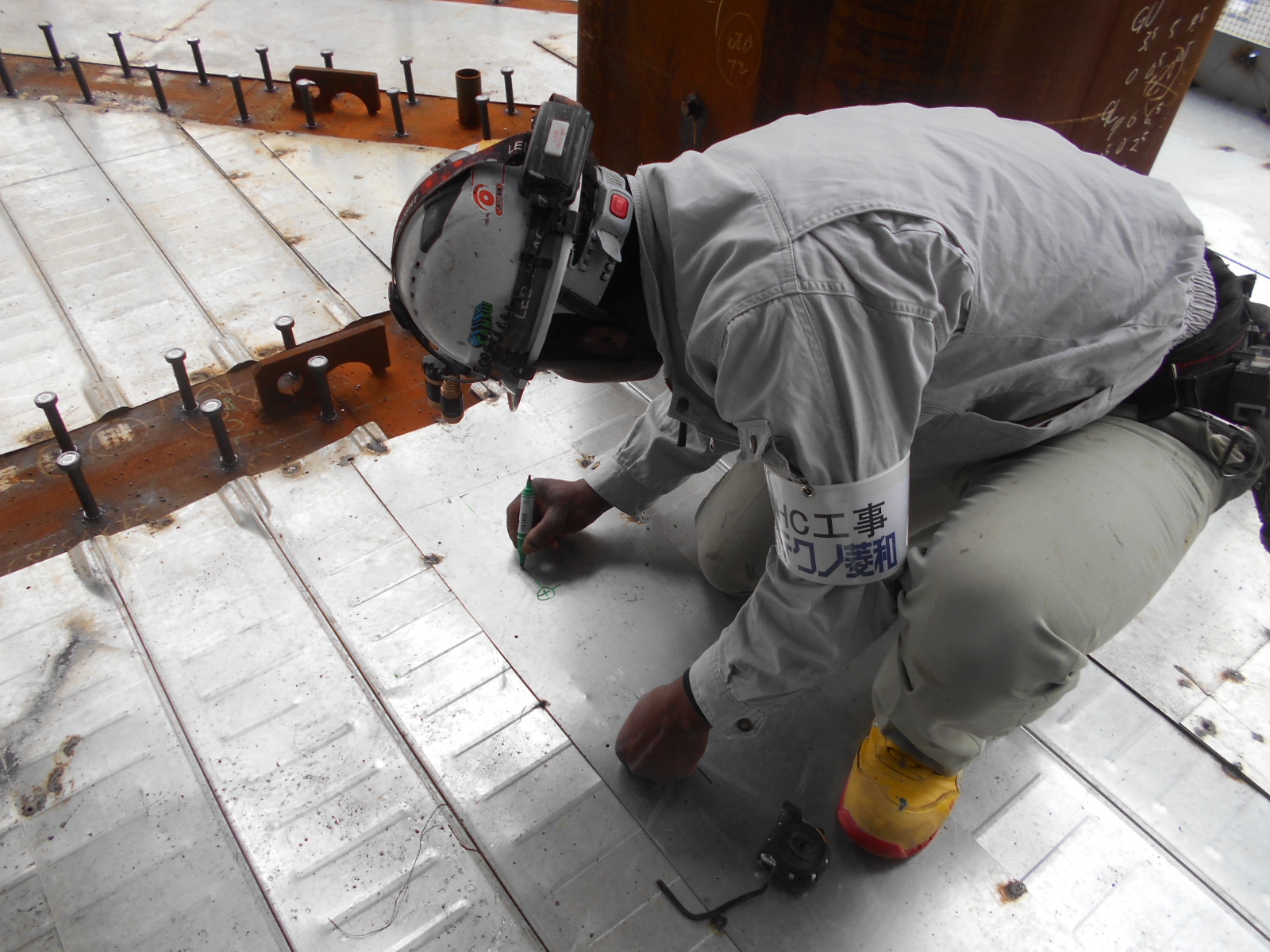

写真1 スリーブ墨出し状況
■竪配管架台の設置工事を実施しました。
以下の写真2,3は5F部分の竪配管架台設置工事であり、今後も竪管の搬入工事に伴い設置していく予定です。

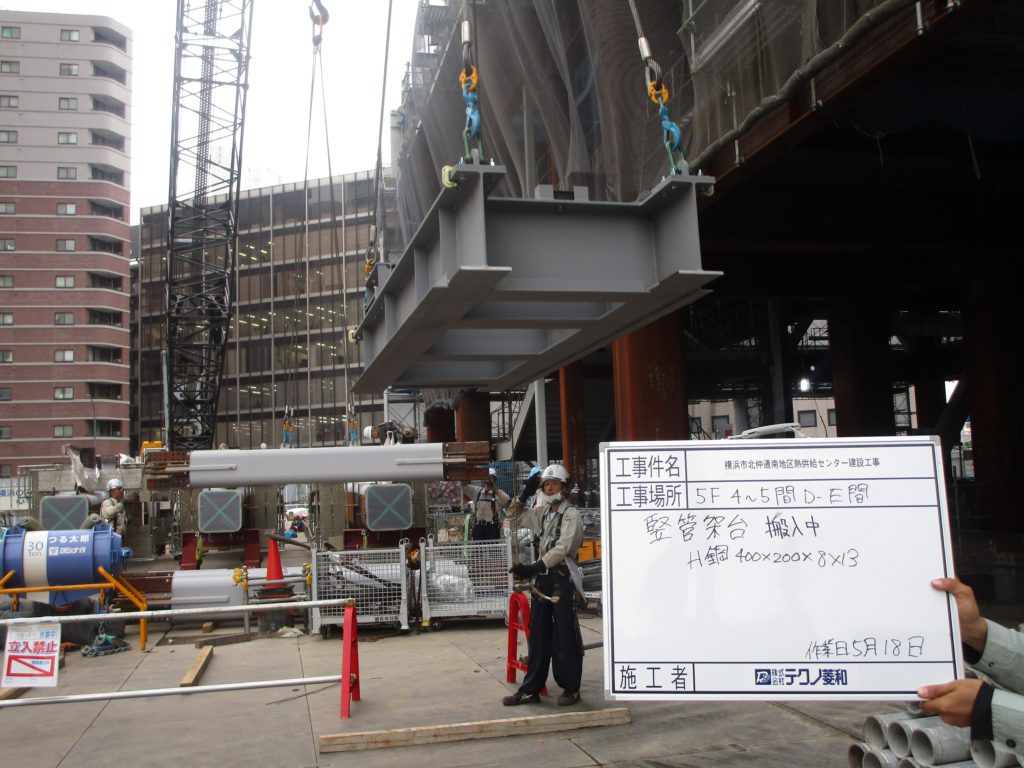

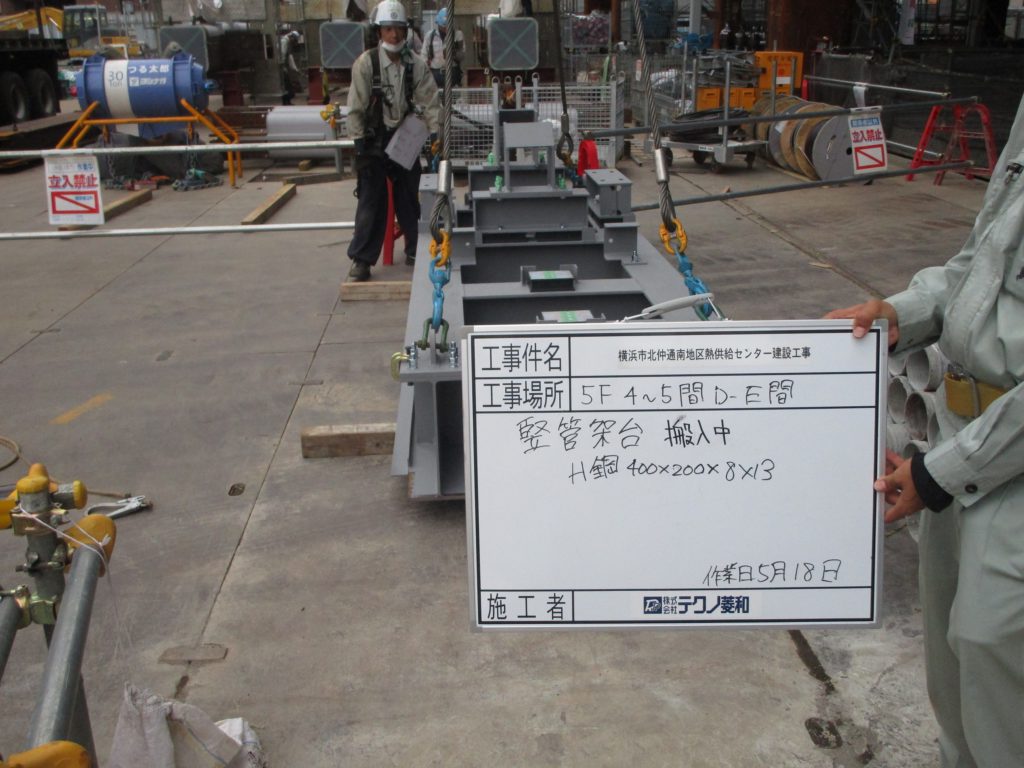

写真2 竪配管架台搬入
写真3 竪配管架台搬入<揚重>
以上
2020/02/04
横浜市北仲通南地区熱供給開始
このたび当社は、横浜市中区の北仲通南地区において、当地区に今春移転・運用開始が予定されている横浜市の新市庁舎および隣接の既設ビル(横浜アイランドタワー)を...
2019/06/20
熱源設備搬入および据付工事
2018年12月から2019年2月までの地域冷暖房施設(DHC)工事の進捗について、お知らせします。 ■横浜市新市庁舎本体工事の進捗に伴い、DHC工...
2018/10/16
横浜市北仲通南地区熱供給事業 施工方法について
横浜市北仲通南地区熱供給事業で採用している施工方法について紹介します。 1. 逆打工法 新市庁舎で採用している「逆打工法」...
